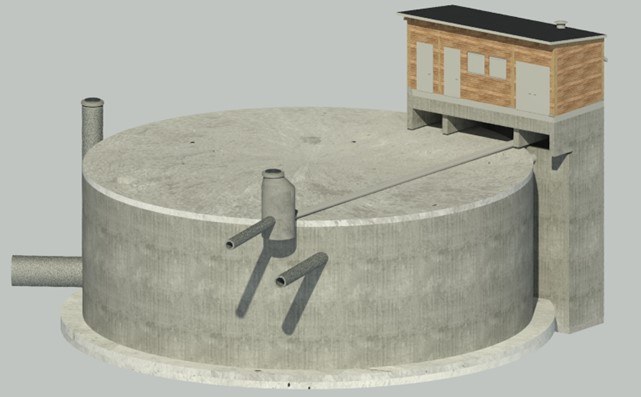

Mischwasserbecken Dornachbrugg

Während Trockenperioden lagert sich in der Kanalisation Schmutz ab. Dieser Schmutz wird bei starkem Regen teilweise in die Gewässer geschwemmt. Um dies zu vermeiden, werden an spezifischen Orten unterirdische sogenannte Mischwasserbecken (MWB) gebaut. Diese haben die Aufgabe, den sogenannten ersten Schmutzstoss aufzufangen und danach bei entsprechender Kapazität in die Abwasserreinigungsanlage (ARA) abzuleiten.
Projektbeschreibung
Mit diesem Projekt wird der Neubau des MWB Aesch Dornachbrugg auf den Parzellen 3367 und 2307 in Aesch erstellt. Das Becken wird ein Rückhaltevolumen von ca. 2'050 m3 aufweisen. Zum Projekt gehört ein Entlastungsbauwerk auf der Parzelle 12651 in Reinach.
Das MWB wird unterirdisch an die Kanalisationen von Aesch und Reinach angeschlossen. Die Anschlussleitung wird von Aesch her zur Bruggstrasse in Reinach unterirdisch in sogenannte Microtunneling gebohrt.
In der Bruggstrasse wurde bei der neuen Bushaltestelle ein Trennbauwerk für die Abteilung des Schmutzstosses in das Becken erstellt. Wenn das Becken voll ist. staut sich das verdünnte Abwasser in der Zuleitung bis zum unterirdischen Entlastungsbauwerk am Rande des Kreisels und fliesst in die Birs.
Das Projekt wird räumlich und zeitlich mit dem Ausbau und der Erneuerung der Bruggstrasse Ost in Reinach (als Projekt des Tiefbauamts Baselland) koordiniert. Auch die begleitende Kommunikation erfolgt in enger Zusammenarbeit.
- Faltprospekt zu beiden Projekten mit Vorstellung der Massnahmen und Bauphasen
- Webseite www.bl.ch/bruggstrasse zu beiden Projekten mit Zugriff auf alle relevanten Dokumente
Phase 1a
Phase 1a wurde terminiert abgeschlossen. In dieser Phase wurden das Trennbauwerk und das Ableitbauwerk mit den dazugehörenden Anschlussleitungen erstellt. Diese Bauwerke liegen in der Bruggstrasse in Reinach.
Phase 1b
Start Vorbereitungen für das Microtunneling im Januar 2026. Es werden die Startbaugrube auf dem Parkplatz auf Aescher Seite und die Zielbaugrube beim Kreisel in Reinach erstellt.
Beispiel Startbaugrube

Beispiel Zielbaugrube

Zu den ersten Arbeiten gehören das Vorbohren und einrammen der Spundwände. Dafür wird eine Spezialbohr- und Rammmaschine benötigt.
Sobald die Startbaugrube erstellt ist, wird Mitte Februar 2026 das Bohrgerät für das Microtunneling montiert. Damit kann bis Ende März 2026 die Rohrleitung unter der Dornacherstrasse an die Zielbaugrube beim Kreisel angeschlossen werden.
In den Phasen 2 und 3 werden das Mischwasserbecken und das Entlastungsbauwerk im Kreisel erstellt.
